Inbedrijfstelling 150 kV GIS-station Rozenburg-Zuid

Ingress Grid Renewal verzorgt voor Omexom de secundaire inbedrijfstelling van het nieuwe 150 kV GIS-hoogspanningsstation Rozenburg-Zuid, dat in opdracht van TenneT wordt gebouwd.

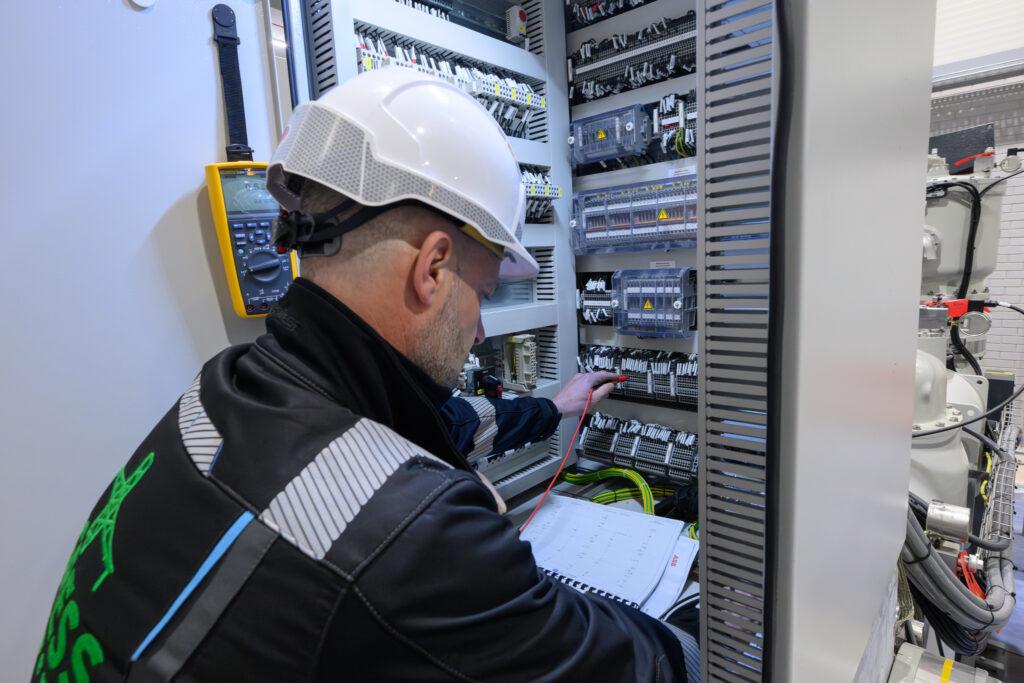

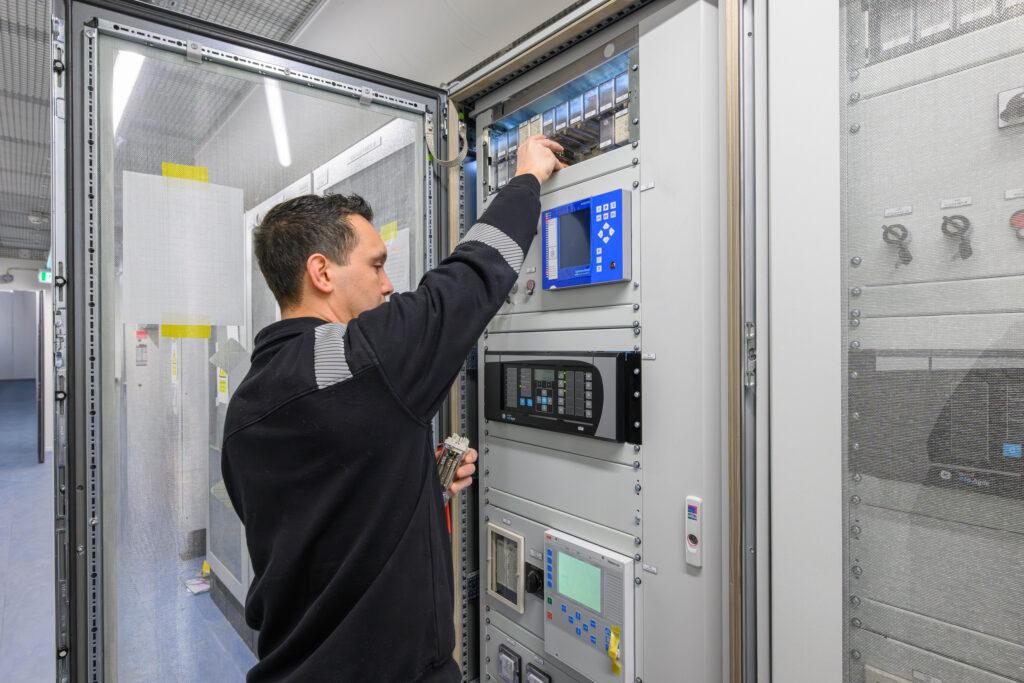

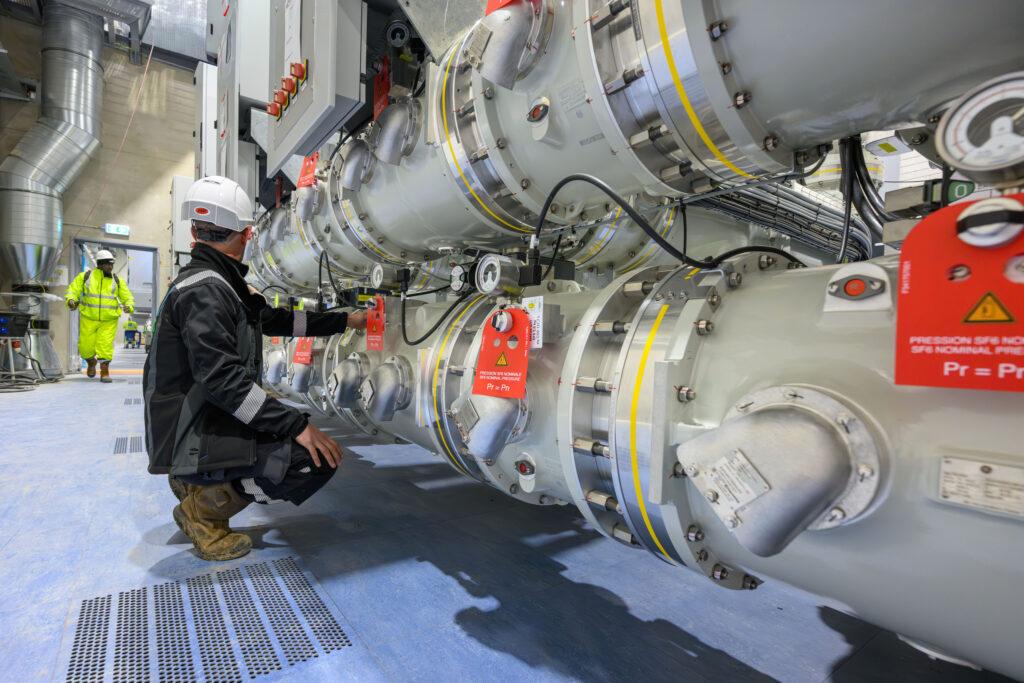

Het station bestaat uit een GE Vernova GIS-installatie met dertig velden. Ingress is sinds juli 2025 betrokken bij de voorbereiding, ontwerpbeoordeling, teststrategie en uitvoering. De werkzaamheden omvatten onder meer het testen van besturingskasten, beveiligingsrelais, meettransformatoren, stationsautomatisering en de communicatie met het EMS/SCADA-systeem van TenneT.

Projectfeiten
Installatie
150 kV GIS-station
Omvang
30 velden
Werkzaamheden
Secundaire commissioning
Projectperiode
2025–2026

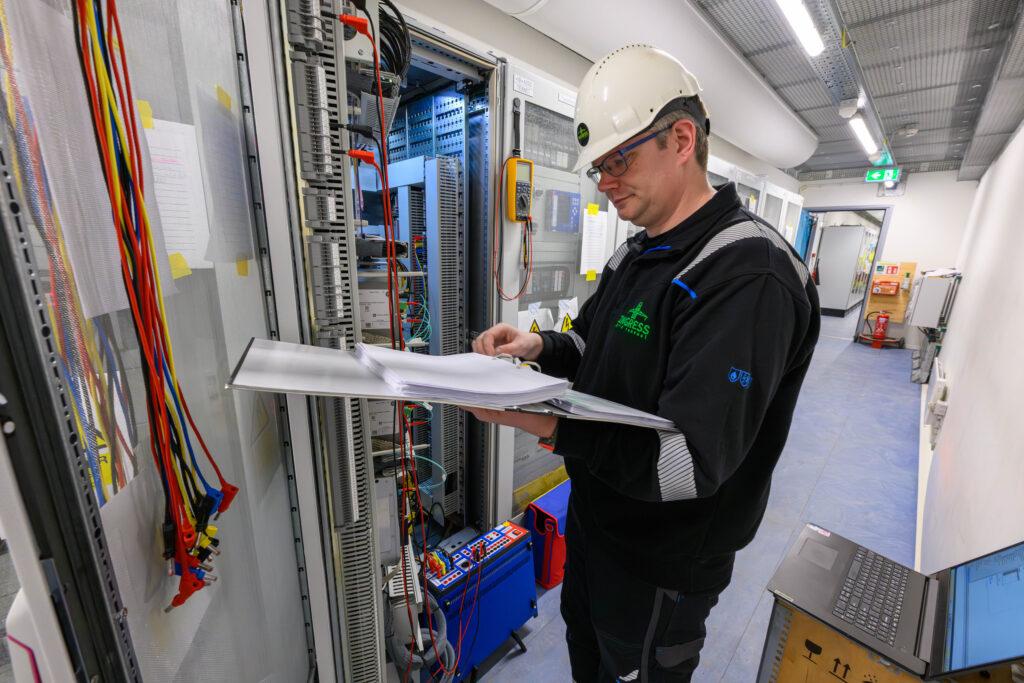

Omdat de definitieve GIS-installatie aanvankelijk nog niet gekoppeld kon worden, ontwikkelde Ingress een speciale testkast waarmee alle commando’s, terugmeldingen, storingen en I/O-signalen konden worden gesimuleerd. Deze oplossing is op alle dertig velden toegepast, waardoor fouten in bedrading, programmering en signaaltoewijzing vroegtijdig zichtbaar werden. Bij de definitieve koppeling was daardoor naar schatting al 70% van de besturings- en signaalketens getest. Technische aanpassingen werden steeds gezamenlijk afgestemd met Omexom, TenneT en GE Vernova.
